應用場景
常用于電子或者固定產品加工制造行業。
需要達到這三個效果:
- 維護一個產品工程臺賬,每個產品的每個工序的理論加工時長(本案例用天做單位,比如說某個工序一天或者0.5天)。
- 維護一個生產計劃表,只需要錄入產品編號(或產品名稱)和預定交期兩個要素,能自動倒推每個工序的預計開工時間。本案例不考慮工序產能(后續案例會介紹)。
- 每個工序的主管,可以查看每日的生產計劃,即每天需要做哪些產品(比如說,第一工序的主管只看第一工序的生產排單,依此類推)。
這個模塊由兩個Excel組成。通過moreexcel3管理系統來構建。
表格瀏覽

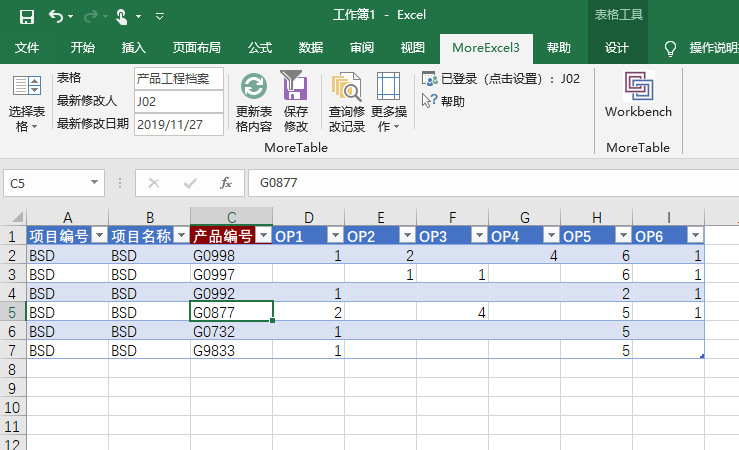

《產品工程檔案》
OP1,OP2….代表工序(實操過程中可用實際名字替代),內容是需要的天數,空白代表不需要做那個工序。

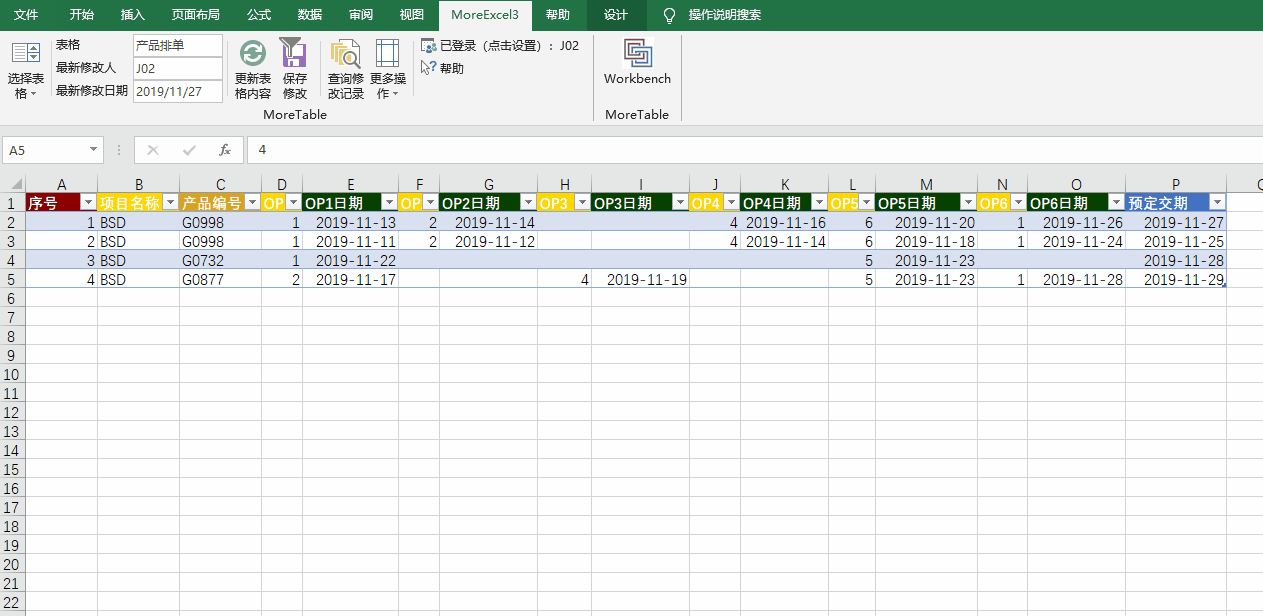

《產品排單》

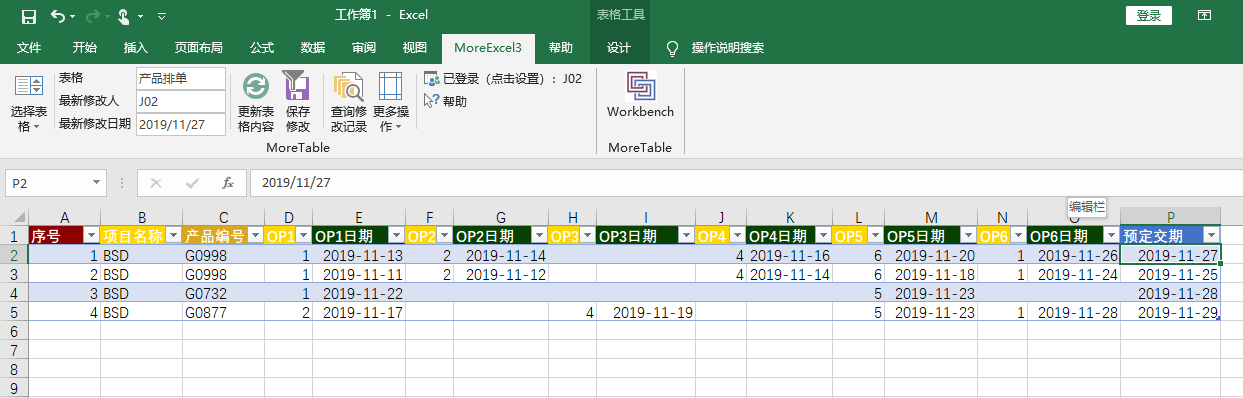

重點來了。有了前面的《產品工程檔案》,這個表格只需要輸入C列和P列,分別是產品編號,預定交期。當錄入產品編號的時候,moreexcel3自動從《產品工程檔案》獲取項目名稱,OP1… 等信息,先把理論時間引用過來。然后根據預定交期,先算OP6,再算OP5,依此類推,每個工序的開工時間,即排單時間。
權限管理
moreexcel3可以讓Excel帶有權限管理。以這個案例為例,由這么幾個人參與:
- 工藝維護,負責《產品工程檔案》
- 計劃員,負責《產品工程檔案》,錄入新的產品訂單,和預定交期
- OP1主管,OP2主管等等,他們只需要查看自己所屬的工序的排單日期,并排序。
車間主管查看每日安排
當OP1主管以他的賬號登錄,由于moreexcel3管理系統限制他只能查看屬于他的工序,打開的excel是這樣的。用excel的排序功能,看一下每日的生產安排
排單操作效果
